Brza cesta Bihać – Cazin – Velika Kladuša : Generacijski projekat ili generacijsko čekanje ?
Brza cesta Bihać–Cazin–Velika Kladuša: generacijski projekat ili generacijsko čekanje?
Četrdeset šest kilometara asfalta koji bi trebali preporoditi najnaseljeniji dio Krajine — a za sada su još uvijek samo linije na papiru. Hronologija obećanja, anatomija projekta i tri scenarija za budućnost.
U najnaseljenijoj regiji Unsko-sanskog kantona — trokutu Bihać, Cazin, Velika Kladuša — živi oko tri četvrtine od preko 200.000 stanovnika kantona. Svakodnevno se između ova tri grada kreće hiljade vozila: radnici, učenici, pacijenti, poduzetnici, kamioni s robom. Svi oni koriste magistralne ceste koje su u suštini naslijeđene iz jugoslavenskog perioda, s minimalnim intervencijama u posljednjih trideset godina.
Već decenijama se govori o tome da bi ova regija trebala dobiti modernu saobraćajnicu koja bi je konačno spojila s europskom mrežom cestovnih koridora — preko graničnog prijelaza Maljevac u Hrvatsku, a odatle prema autocestama Europske unije. Ta priča sada nosi konkretan naziv: Brza cesta Bihać–Cazin–Velika Kladuša–granica RH. I u martu 2026. godine, ta priča je bliže realizaciji nego ikad. Ali koliko blizu — to je pitanje koje zaslužuje ozbiljan odgovor.
I. Realnost na terenu: zašto je ova cesta potrebna?
Magistralni pravac M-5 od Bihaća prema Cazinu, i M-4.2 od Cazina prema Velikoj Kladuši, danas su jedine saobraćajnice koje povezuju tri najveća grada kantona. Ove ceste prolaze kroz desetine naseljenih mjesta, imaju oštre krivine, uske dionice i nedovoljnu preglednost — što je kombinacija koja redovito proizvodi saobraćajne nesreće, nerijetko sa smrtnim ishodom.
Cestovna udaljenost između Bihaća i Cazina danas iznosi oko 34 kilometra magistralnim pravcem — za razdaljinu koja je zračnom linijom jedva 23 kilometra. S vršnim prometnim opterećenjem, pogotovo ljeti kada dijaspora masovno dolazi preko Maljevca, kolone su normalna pojava. Nije pretjerano reći da je postojeća infrastruktura dosegla granicu funkcionalnosti još prije petnaest godina.
Tri četvrtine kantona živi u ovom koridoru. A demografska erozija, koju smo detaljno analizirali u našoj ranijoj seriji tekstova, upravo je najintenzivnija na prostorima koji nemaju modernu prometnu povezanost. Brza cesta nije samo pitanje udobnosti — to je pitanje egzistencijalnog opstanka regije.
II. Hronologija: od ideje do idejnog projekta — i ništa dalje
Svaki stanovnik USK-a stariji od trideset godina pamti obećanja o ovoj cesti. Projekat se pominje u javnom diskursu barem od sredine 2000-ih. No konkretni koraci počinju tek 2022. godine. Evo precizne hronologije:
„Svi znaju u kakvom su stanju putni pravci koji Veliku Kladušu spajaju sa ostatkom svijeta, a realizacijom brze ceste otvaraju se nove perspektive razvoja naše općine.”
Načelnik Općine Velika Kladuša, april 2025.III. Anatomija projekta: tri dionice, šesnaest mostova, pet tunela

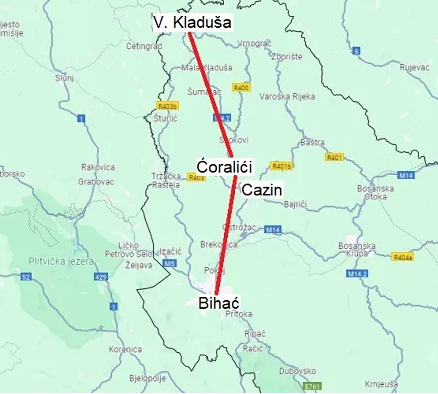

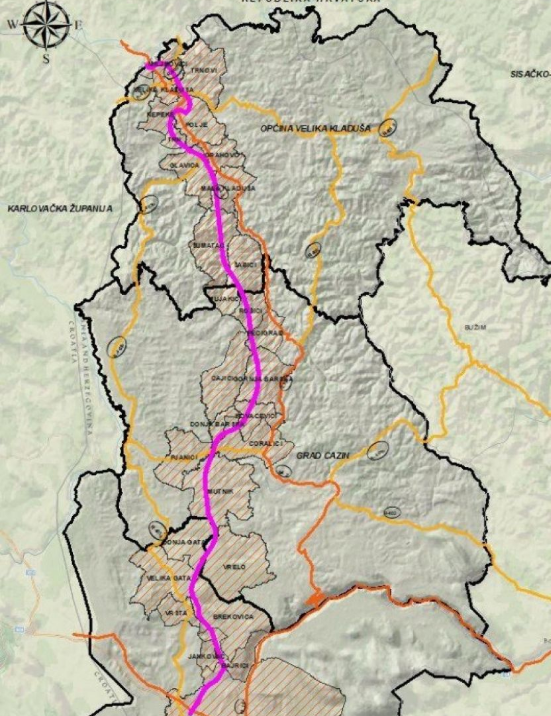

Brza cesta planirana je kao saobraćajnica s četiri trake, posebnom trakom za teretna vozila i projektiranom brzinom koja će vrijeme putovanja od Bihaća do granice skratiti na pola sata. Ukupna dužina trase iznosi gotovo 46 kilometara, podijeljenih u tri dionice.
| Dionica | Dužina | Mostovi/vijadukti | Tuneli | Petlje |
|---|---|---|---|---|
| 1. Bihać (Kamenica) → Ćoralići | 17,95 km | 3 (dvostruka) · ~2.446 m | 2 (dvocijevna) · ~2.240 m | 2 |
| 2. Ćoralići → Šumatac | 14,3 km | 6 (dvostruka) · ~2.591 m | 1 (dvocijevni) · ~1.127 m | 2 |
| 3. Šumatac → Maljevac (granica RH) | 13,4 km | 7 (dvostruka) · ~2.866 m | 2 (dvocijevna) · ~1.150 m | 3 + čvorište |
| UKUPNO | ~46 km | 16 · ~7.903 m | 5 · ~4.517 m | 7 + čvorište |
Brojke su impresivne i istovremeno zastrašujuće. Gotovo osam kilometara mostova i vijadukata. Više od četiri i pol kilometra tunela. To znači da će otprilike četvrtina ukupne trase prolaziti kroz ili preko inženjerskih objekata — što dramatično podiže cijenu i kompleksnost izgradnje. Za usporedbu, radi se o terenski zahtjevnijoj cesti od mnogih dionica na Koridoru Vc.
Početna tačka trase planirana je kod naselja Kamenica, u blizini Bihaća, gdje se brza cesta spaja s budućom obilaznicom grada putem denivelisanog kružnog raskršća. Završna tačka je granični prijelaz Maljevac kod Velike Kladuše, gdje je predviđen kružni tok s priključkom na velikokladušku obilaznicu. Ova dva čvorišta čine brzu cestu ne samo lokalnom saobraćajnicom nego potencijalno ulaznim portalom BiH prema EU.
IV. Cijena čekanja: koliko košta neizgrađena cesta?
Procijenjena vrijednost projekta iznosila je 2022. godine oko 500 miliona eura, odnosno nešto ispod milijardu KM. S obzirom na rast građevinskih cijena u proteklih pet godina, realno je pretpostaviti da će konačna cifra biti značajno viša. Prema posljednjem odgovoru JP Autoceste FBiH Parlamentu FBiH (april 2026.), samo za prvu dionicu Bihać–Ćoralići (17,95 km) procijenjena vrijednost iznosi oko 300 miliona KM bez PDV-a — uključujući glavni projekat, eksproprijaciju, izgradnju i nadzor. Ako ekstrapoliramo na kompletnu trasu, ukupni troškovi lako prelaze početnu procjenu od milijardu KM.
U periodu od 2022. do 2026. godine za realizaciju projekta utrošeno je ukupno 4.679.405 KM — od čega 4.250.566 KM za izradu idejnog projekta i 428.839 KM na ime eksproprijacije. Ni jedan kubni metar zemlje još nije iskopan.
Ali cijena neizgrađene ceste mjeri se i u drugim valutama. Svaka godina kašnjenja znači daljnje iseljavanje mladih, sporiji privredni razvoj, nastavak saobraćajnih nesreća na preopterećenim magistralama i propuštenu priliku za integraciju u europske prometne tokove. Hrvatska je na svojoj strani granice već izgradila modernu cestovnu mrežu. Kada strani investitor dođe do Maljevca — dočeka ga uska, krivudava magistrala kroz sela.
Krajiška brza cesta dio je šireg plana Vlade FBiH za izgradnju četiri brze ceste izvan Koridora Vc: Mostar–Široki Brijeg–granica RH, Bihać–Cazin–Velika Kladuša–granica RH, brza cesta kroz srednju Bosnu, i Prača–Goražde. Od ova četiri projekta, jedino je za hercegovačku dionicu potpisan ugovor s izvođačem. Krajiška brza cesta ostaje u fazi pripreme.
V. Kritička analiza: šta nedostaje?
Na papiru, sve izgleda dobro. Idejni projekat je završen. Eksproprijacija je pokrenuta. Vlada FBiH je proglasila javni interes. Ali između ove tačke i prvog buldožera na terenu stoji niz koraka koji u BiH tradicionalno traju godinama.
Prvo, za prvu dionicu (Bihać–Ćoralići) tek je pokrenuta procedura za urbanističku saglasnost. Zatim slijedi izrada glavnog projekta — detaljne tehničke dokumentacije koja je osnov za raspisivanje tendera. Na osnovu dosadašnjeg iskustva sa sličnim projektima u BiH, samo ova faza može trajati godinu do dvije.
Drugo, finansiranje. Sama prva dionica od 17,95 km procijenjena je na oko 300 miliona KM bez PDV-a. Federalni premijer je u januaru 2026. najavio budžet od 150 miliona KM za autoceste, brze i magistralne ceste plus 99 miliona KM za modernizaciju — ali ta sredstva pokrivaju cijelu Federaciju, ne samo Krajinu. Za projekat koji u cijelosti košta preko milijardu KM, neizbježno će biti potrebno kreditno zaduživanje ili angažman međunarodnih finansijskih institucija — a to znači nove procedure, nova odobrenja, nove studije. Istina, postoji i inicijativa da se pravac Slovenija–Velika Kladuša–Sarajevo–Podgorica proglasi evropskim cestovnim koridorom (sastanak BiH i slovenačke ministrice infrastrukture iz 2025.), što bi moglo otvoriti vrata EU fondovima — ali to je za sada tek diplomatska ideja.
Treće, eksproprijacija na ukupno 46 kilometara brdovitog terena koji prolazi kroz više katastarskih općina i stotine privatnih parcela nije trivijalan zadatak. Dosadašnji tok — 254 parcele u prvoj fazi na samo 5 km — sugerira obim posla koji predstoji.
I konačno, pattern kašnjenja. Svaki dosadašnji najavljeni rok je probijen. Radovi najavljeni za 2023. nisu počeli. „Proljeće 2026.” kao termin početka izgradnje — sada smo u proljeću 2026. i nema naznaka da će se ijedna građevinska mašina pojaviti na trasi u narednim mjesecima.
Svaka infrastrukturna najava u BiH dolazi sa protokolom „ukoliko se svi planirani koraci realiziraju u predviđenim rokovima”. To je diplomatska formulacija za „vjerovatno neće”.
Redakcijski komentarVI. Tri scenarija: optimistički, realistički, pesimistički
Na osnovu raspoloživih podataka, dosadašnjeg tempa realizacije i opšteg konteksta infrastrukturnih projekata u BiH, izlažemo tri moguća scenarija za budućnost brze ceste.
VII. Širi kontekst: cesta kao test za državu
Brza cesta Bihać–Cazin–Velika Kladuša nije samo lokalni infrastrukturni projekat. To je lakmus test za sposobnost BiH da izgradi modernu saobraćajnu mrežu van koridora koji imaju direktnu međunarodnu finansijsku podršku. Koridor Vc se gradi — sporo, ali gradi se — jer iza njega stoje evropski fondovi i međunarodna dinamika. Krajiška brza cesta nema takav oslonac. Ona zavisi od domaćih resursa, domaće političke volje i domaćih institucija.
A Krajina je, podsjetimo, najzapadniji i jedan od najudaljenijih dijelova Federacije BiH od centra odlučivanja u Sarajevu. Istorijski, ova regija je bila na margini infrastrukturnih ulaganja. Autoputem od Sarajeva do Bihaća i danas putujete šest do sedam sati — što je sramota za državu čija je teritorija manja od mnogih europskih pokrajina.
Spajanje tri najveća grada USK-a modernom saobraćajnicom, i njihovo povezivanje s EU preko Maljevca, moglo bi pokrenuti lanac pozitivnih promjena: veća pokretljivost radne snage, privlačenje investicija u poslovne zone (Cazin već ima pripremljenu zonu Ratkovac), olakšan pristup dijaspori koja redovito koristi taj pravac, i smanjenje broja saobraćajnih nesreća. Ali sve to ostaje u sferi mogućnosti sve dok se prve građevinske mašine ne pojave na terenu.
Generacijski projekat zaslužuje generacijsku ozbiljnost — ne još jedan ciklus obećanja koji se mjere u mandatima, a ne u kilometrima asfalta.
Redakcijski zaključakPrema posljednjem odgovoru Autocesta FBiH Parlamentu (april 2026.), rok izgradnje prve dionice je 36 mjeseci od potpisivanja ugovora s izvođačem. Ali taj ugovor još ne postoji — jer ni glavni projekat ni tender nisu završeni. Pitanja koja određuju sudbinu projekta: Hoće li urbanistička saglasnost za prvu dionicu biti izdata u predviđenom roku? Hoće li biti raspisan tender za izradu glavnog projekta? Da li će eksproprijacija napredovati izvan katastarske općine Kralje? I najvažnije — s obzirom da samo prva dionica košta ~300 miliona KM, odakle će doći ostatak sredstava? Odgovori na ova pitanja reći će nam više o sudbini ove ceste nego sva politička obećanja zajedno. BihaćDanas će nastaviti pratiti svaki korak.
